砂壁狀涂料




1 . 產品介紹

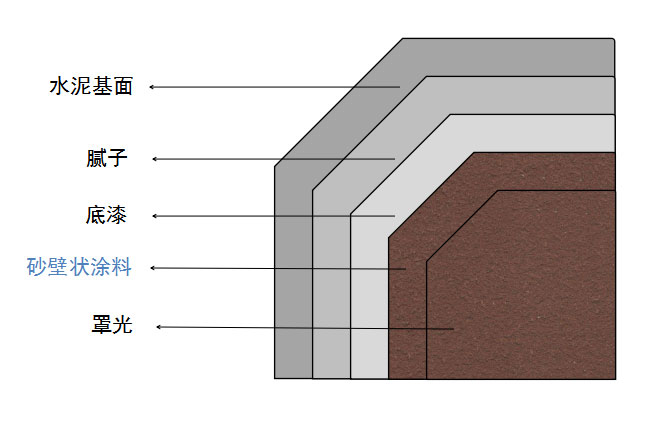

2. 典型組合(基層、底漆、面層)


3. 體系特點
4. 施工工藝及流程

序號

流程

具體操作

1

基層要求

合格的已批刮好的膩子墻面。

2

保護

采用美紋紙及保護膜保護所有與施工工作面相接的其它物品,包括門、窗及門窗框和玻璃;戶外落水管等其它外墻裝飾物。

3

底漆

選擇合適的底漆施涂。底漆應均勻涂布,涂布須等干燥(約12h)才可進行下道工序施工。

4

彈線分格

按照圖紙或甲方交底要求進行專用線分格,確保涂料分線垂直、水平

5

粘貼分格膠帶紙

根據設計作品要求,選擇相應寬度的分格膠帶沿線壓實粘貼,不得扭曲。

6

面涂層

根據不同砂壁狀涂料的說明用噴、批、抹、滾等工藝施工。

7

去除分格膠帶紙

面涂完成后即可撕去分格膠帶紙呈現出相應寬度線條顏色,體現設計分格效果。每隔一小段及應撕去分格粘貼的膠帶紙,以免漆膜干固后取時破壞漆膜,待砂壁狀涂料干燥后,用鏟刀去除分格縫邊沿及其它不規則殘留物,使其邊角完整順直。

8

罩光面漆

采用噴槍噴涂法或滾涂法,每個噴涂面應盡量一次完成,盡可能避免接茬處痕跡的出現。

9

清理

施工完成后清除所有保護材料并清理對其它成品的污染,保持清潔的施工面并對局部瑕疵部位進行修補。


5. 注意事項
  1. 施工條件:環境和基層溫度不應低于5℃,最好在10 ℃以上,濕度要低于85%;風力在4級以上時也不能施工,不得冒雨施工,預計24 h以內有雨也不得施工。
  2. 稀釋:施工前,打開桶蓋攪拌均勻。視具體情況施工方法可以兌少量水至適合粘度。
  3. 批次檢驗:每批產品到達工地后,要小樣測試,進行顏色等確認;在同一墻面請使用同一批次產品,防止批次色差。建議使用本公司配套的其它產品,以確保施工質量。使用時不得摻入其它有機溶劑,以免破壞涂料成分。
  4. 工藝統一:在同一面墻上保持施工工藝、設備氣壓、施工手法、施工厚度等一致,以避免透底、色差、發花等弊病的發生。
  5. 重涂時間:常溫下8h(干燥時間會隨環境溫、濕度的不同而變化)
  6. 產品未開封且經妥善保存,貯存有效期為一年。貯存溫度5℃-35℃、清潔、干燥、陰涼、無凍處、嚴禁日曬雨淋,密封儲存以防止雜質引起涂料變質。
  7. 用過的工具應立即用肥皂及溫水清洗干凈。不準重復使用接觸過不同型號、不同性能漆料器具,確有需要應將殘留物清除干凈并徹底洗凈才能使用。
